Projekt jest realizowany w ramach Programu Rozwoju Obszarów Wiejskich na lata 2014 - 2020 "Wsparcie inwestycji związanych z tworzeniem, ulepszaniem lub rozbudową wszystkich rodzajów małej infrastruktury, w tym inwestycji w energię odnawialną i w oszczędzanie energii".
Rozwój projektu
Beneficjent: Powiat Braniewski
Umowa z Wykonawcami została podpisana:
Nazwa zdania: PRZEBUDOWA DROGI POWIATOWEJ NR 1387N W M. SZYLENY
Inwestor: Zarząd Dróg Powiatowych w Braniewie
Wykonawca robót: Przedsiębiorstwo Produkcyjno – Usługowe TUGA Sp. z o.o., Nowy Dwór Gdański
Całkowita wartość inwestycji: 1 200 000,00 zł
Zadanie dofinansowane z PROW w wysokości: 632 904,69 zł.

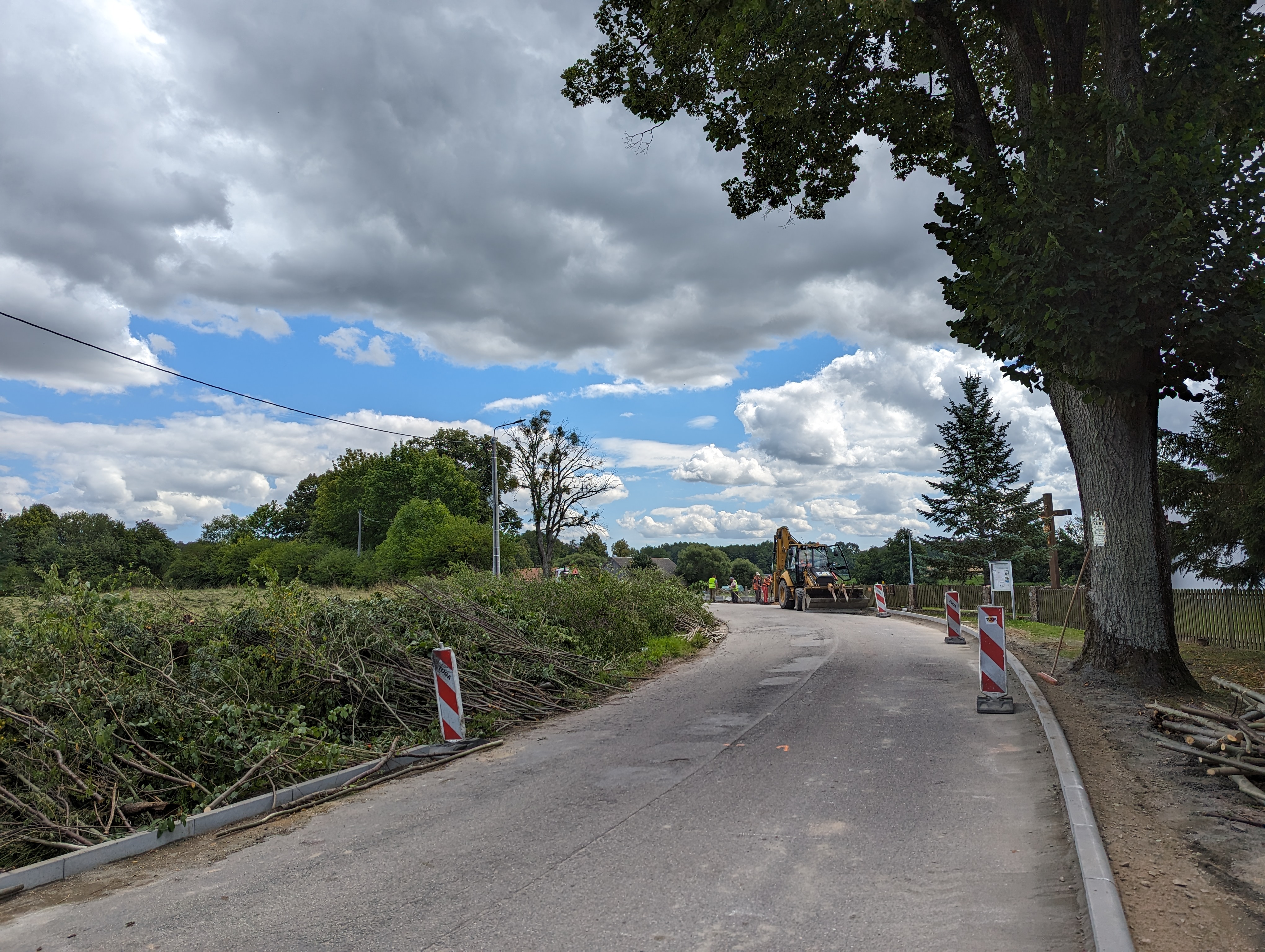

Planowany zakres obejmować będzie wykonanie przebudowy drogi powiatowej w zakresie:
- Wytyczenie trasy oraz pomiary w okresie trwania robót – 0,408 km
- Mechaniczne karczowanie zagajników i krzewów – 0,40 ha
- Karczowanie pni o średnicy 76-85 cm z wywozem – 4 szt.
- Rozbiórka istniejących przepustów betonowych pod zjazdami z wywiezieniem gruzu – 21,0 mb
- Rozbiórka istniejących schodów betonowych z wywiezieniem gruzu – 0,90 m3
- Frezowanie nawierzchni bitumicznej na głębokość 6 cm z wywiezieniem – 68,0 m2
- Rozebranie istniejącej podbudowy z bruku z wywiezieniem - 28,0 m2
- Rozebranie istniejącej nawierzchni betonowej na zjeździe 1 z wywiezieniem gruzu - 19,0 m2
- Rozebranie chodnika z płytek chodnikowych z wywiezieniem - 28,0 m2
- Rozebranie krawężnika betonowego i ław betonowych z wywiezieniem - 17,0 mb
- Rozebranie obrzeży betonowych z wywiezieniem – 15,0 mb
- Roboty ziemne (wykopy) z profilowaniem skarp i dna (grunt. kat. III) z wywozem – 1 296,22 m3
- Roboty ziemne (nasypy) z profilowaniem skarp i zagęszczeniem z pozyskaniem i dowozem materiału – 477,0 m3
- Wykonanie studni przelotowej o śr. 1000mm łącznie z osadnikiem (wg KPED 01.14) przed wlotem od strony rowu przydrożnego – 3,0 szt.
- Wykonanie studni przelotowej o śr. 1000 mm na istniejącej sieci kanalizacji deszczowej gł. 2,0 m – 2 szt.
- Wbudowanie studni kanalizacji deszczowej przelotowej śr.1500mm gł. 3,0 m – 1,0 szt.
- Wbudowanie przykanalików śr.200mm – 42,0 mb
- Profilowanie i zagęszczanie podłoża pod warstwy konstrukcyjne – 932,25 m2
- Ułożenie warstwy odsączającej gr 20cm – 403,25 m2
- Ułożenie maty separacyjnej z geotkaniny min 30 x 30 KN (poszerzenie jezdni ) – 529,0 m2
- Podbudowa grubości 25 cm z gruntu stabilizowanego cementem – 529,0 m2
- Wykonanie podbudowy gr. 30 cm z kruszywa łamanego stabilizowanego mechanicznie – 540,0 m2
- Wykonanie podbudowy gr. 20 cm z kruszywa łamanego stabilizowanego mechanicznie – 403,25 m2
- Oczyszczenie nawierzchni przed ułożeniem w-wy wiążącej i ścieralnej – 5 952,0 m2
- Skropienie nawierzchni przed ułożeniem w-wy wiążącej i ścieralnej - 5 952,0 m2
- Ułożenie warstwy wyrównawczej z betonu asfaltowego AC 22W z dowozem – 180,0 Mg
- Podbudowa z betonu asfaltowego AC 22W średnio 50 kg/m2 z dowozem (na poszerzeniu) – 529,0 m2
- Ułożenie siatki antyspękaniowej wstępnie przesączana asfaltem - 620,0 m2
- Wykonanie warstwy wiążącej gr.6 cm z betonu asfaltowego AC 22W z dowozem – 618,0 m2
- Ułożenie w-wy ścieralnej gr. 6 cm z SMA 16 z dowozem – 2 976,0 m2
- Odmulenie istniejących rowów przydrożnych – 360,0 mb
- Humusowanie z obsianiem skarp nasypów i wykopów – 1 200,0 m2
- Wykonanie ław żwirowych pod przepusty na zjazdach – 8,64 m3
- Ułożenie przepustów z rur HDPE o średnicy 40 cm pod zjazdami – 48,0 mb
- Zasypanie przepustów warstwami z Zagęszczeniem i pozyskaniem materiału – 230,0 m3
- Obrukowanie wlotów i wylotów przepustów na zjazdach – 9,0 szt.
- Wykonanie poboczy z mieszanki optymalnej grubości 10 cm – 750,0 m2
- Oznakowanie poziome farbami chlorokauczukowymi – 33,35 m2
- Ustawienie słupków stalowych o średnicy 70 mm dla znaków – 5,0 szt.
- Przymocowanie tarcz znaków drogowych odblaskowych do słupków - A – 1,0 szt.
- Przymocowanie tarcz znaków drogowych odblaskowych do słupków -C i D – 4,0 szt.
- Przymocowanie tabliczek T do znaków – 1,0 szt.
- Ustawienie elementów bezpieczeństwa ruchu U-5a – 2,0 szt.
- Ustawienie barier ochronnych stalowych – 36,0 mb
- Przestawienie istniejącego oznakowania pionowego – 7,0 kpl.
- Ustawienie krawężników betonowych 15 x 30 wraz z wykonaniem ław betonowych – 88,0 mb
- Ustawienie krawężników betonowych 15 x 20 lub 15x22 wraz z wykonaniem ław betonowych – 77,50 mb

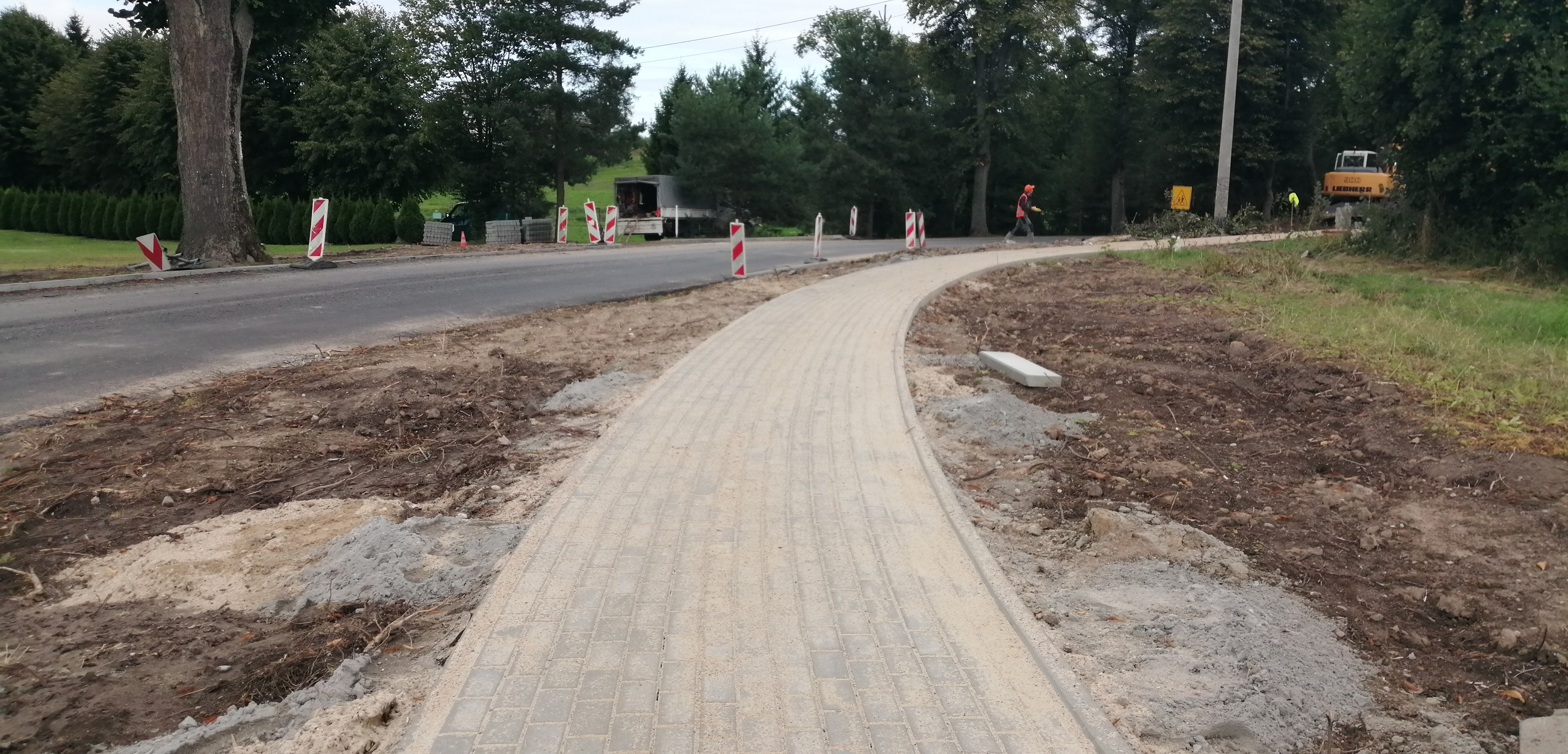

- Ułożenie nawierzchni z kostki betonowej gr. 8cm na podsypce cementowo-piaskowej – 325,25 m2
- Ustawienie obrzeży betonowych 8 x 25cm – 296,60 mb
- Ułożenie rur dwudzielnych HDPE o śr.110 mm na istniejących kablach teletechnicznych i energetycznych – 33,0 mb
- Korekta trasy kabla OPL SA (odkopanie istniejącego i przełożenie po nowej trasie – łącznie z robotami ziemnymi) – 30,0 mb
- Ustawienie 2 szt. słupów oświetleniowych h=6 m, 2 szt. oprawy oświetleniowe LED z optyką dedykowaną dla przejść dla pieszych, wykonanie linii kablowej oświetleniowej dł. 50 mb – 1,0 kpl.

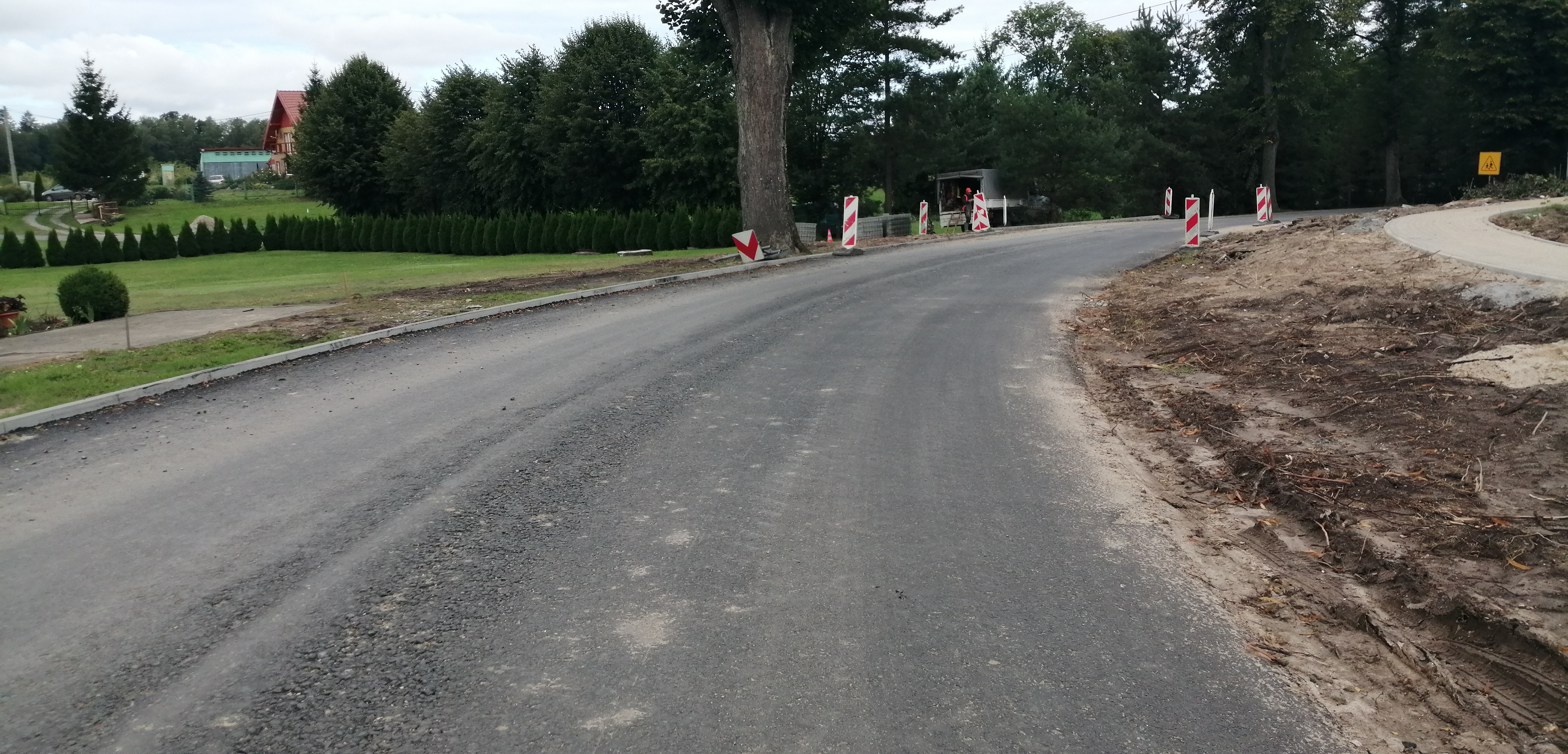

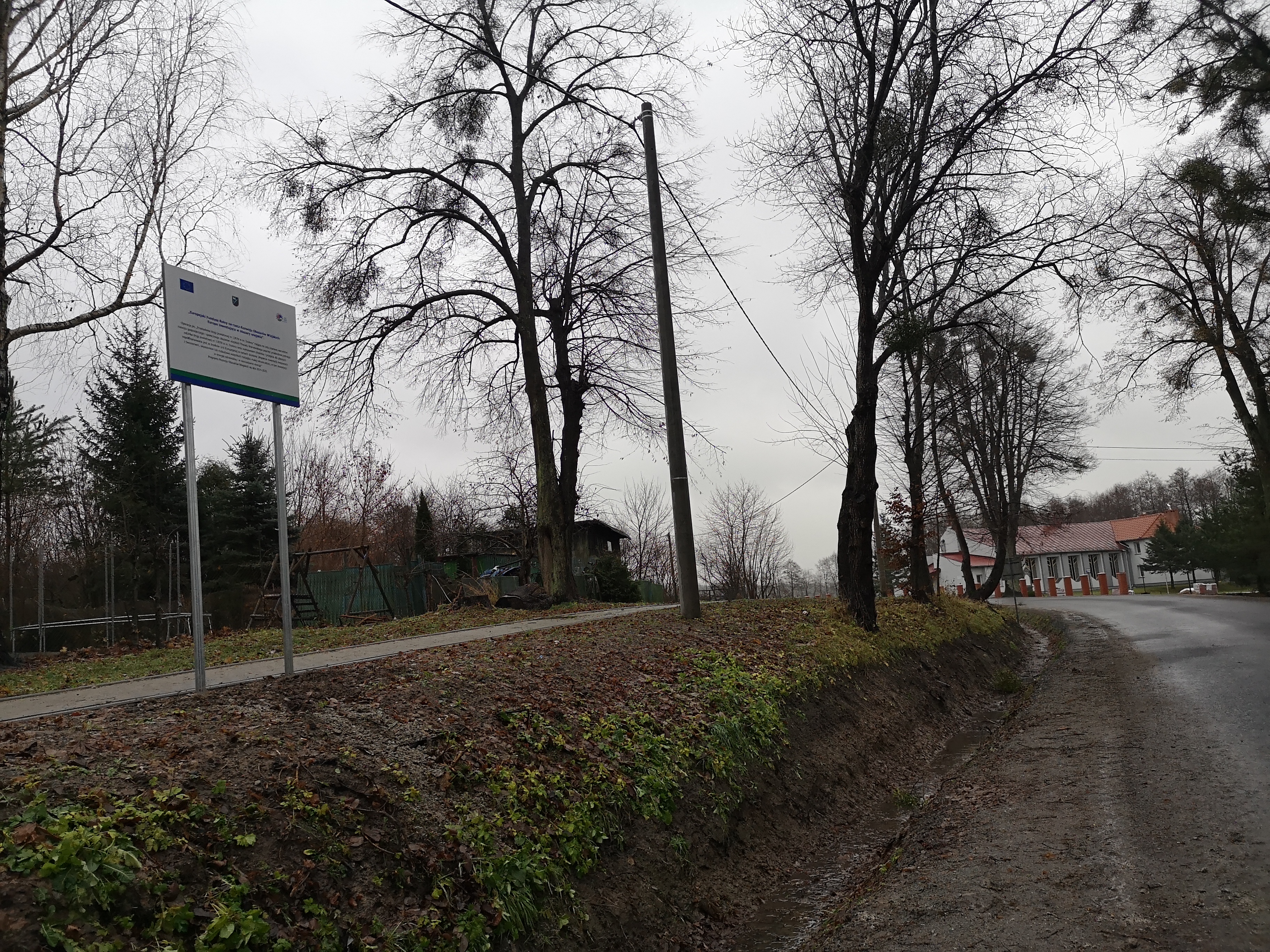

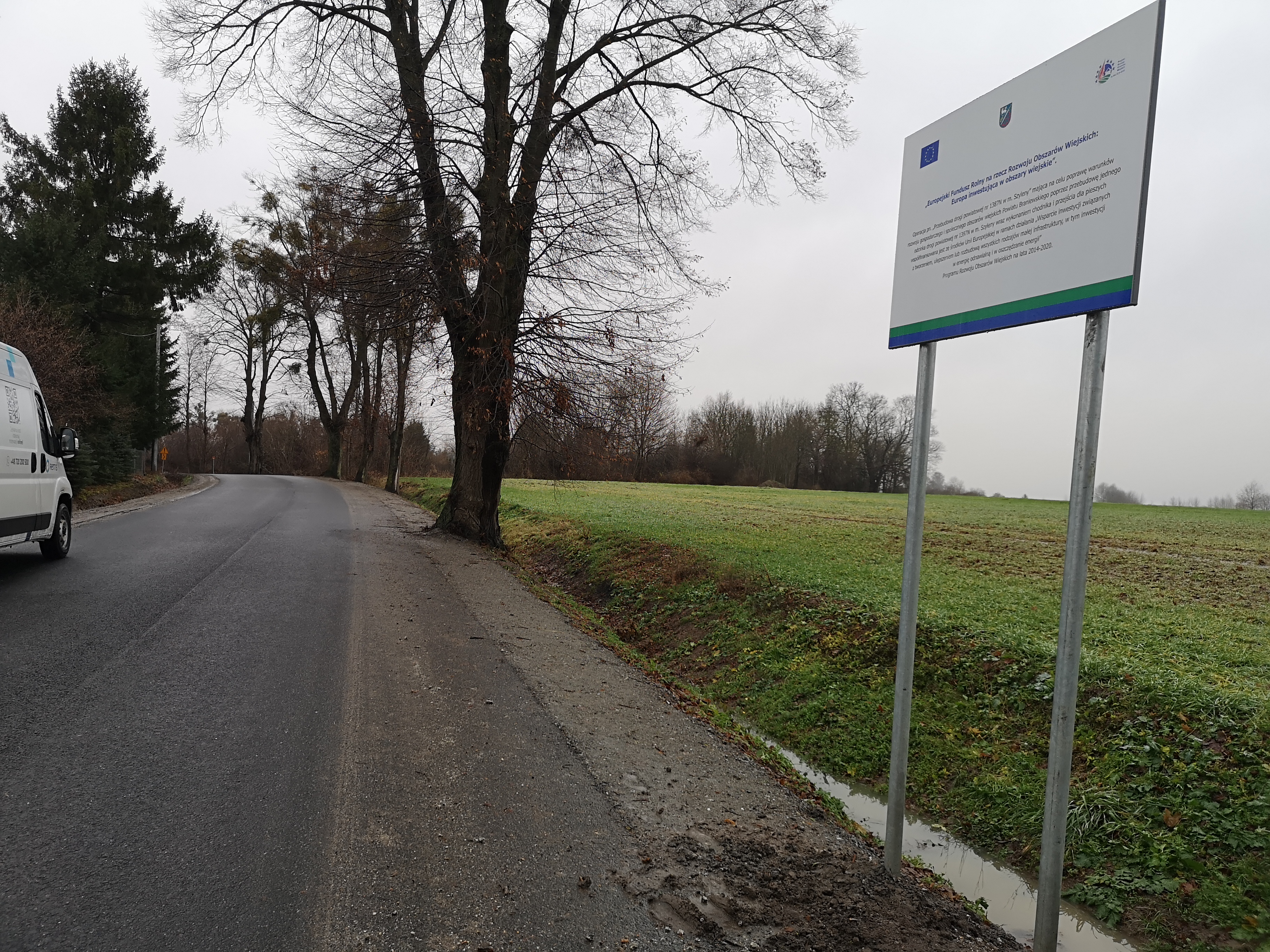

Listopad 2023 - Zostały zakończone prace związane z przebudową drogi Nr 1387N m. Szyleny w ramach Programu Rozwoju Obszarów Wiejskich na lata 2014-2020.
